キュービクルの増設工事(2025/11)

工事と試験

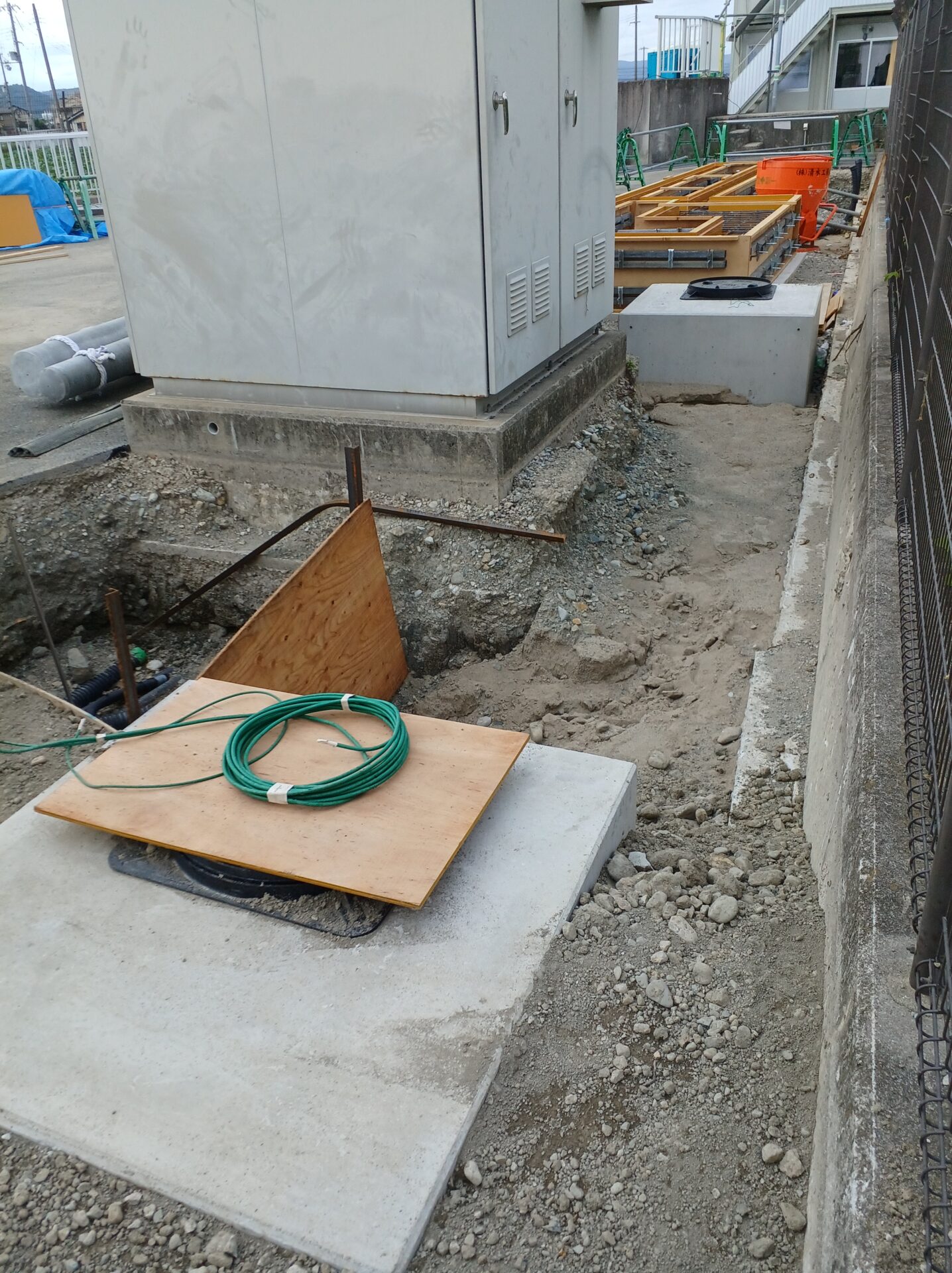

先月より当社が管理している既存の高圧受電施設で電気設備の増設が始まりました。 既存なので工事中は保安規定では週に1回の点検をすることになっています。現実には工程にあわせ見に行きますが、基礎工事や、埋設配管、接地工事がどのように施工されているかは見ておきたいところです。質の高い工事業者さんであれば、安心できるので、点検業務はとても楽になります。

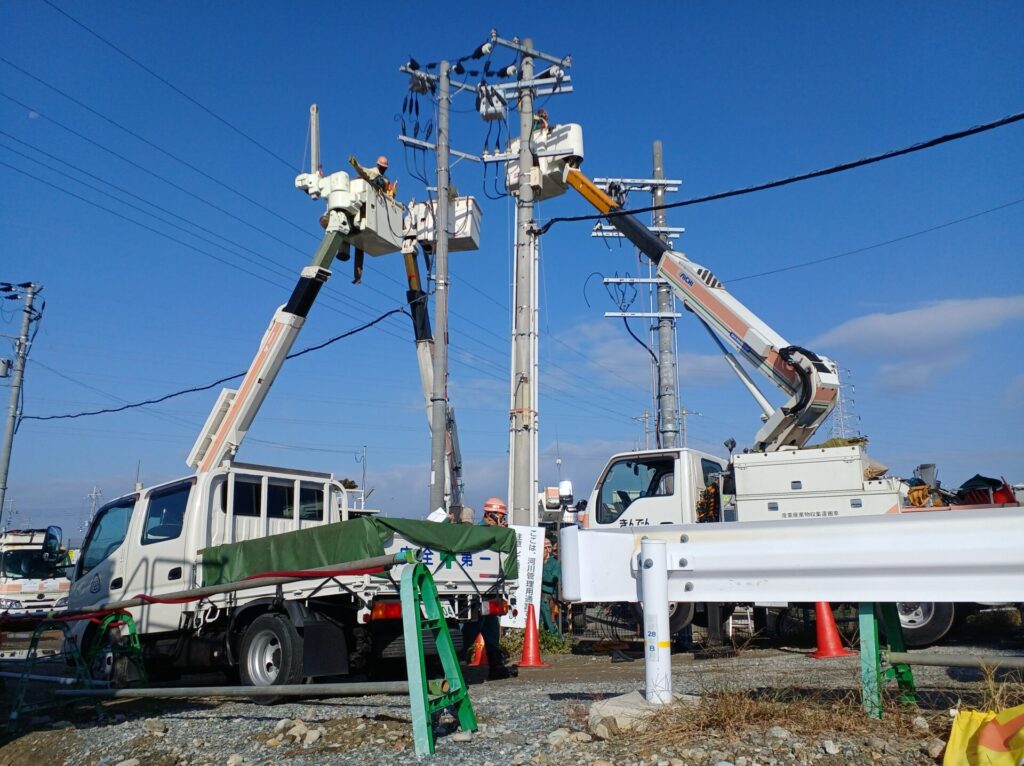

この日は受電の切り替え日です。きんでんさんが古い送電線を撤去し新しい校内柱に工事しているところです。高所作業車が3台きて作業しているので、見ごたえがありました。

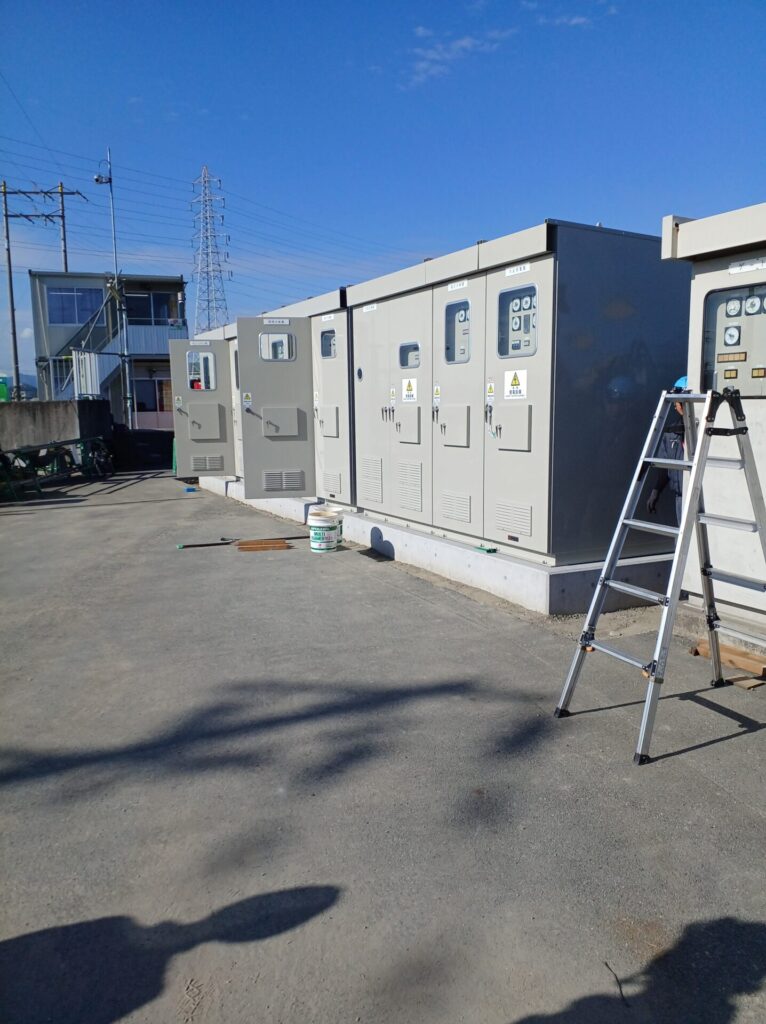

竣工検査は前日に終了しているので(写真を撮り忘れ載せられません。)受電した後、きんでんさんが検相。私たちは高圧側の保護リレーの連携動作を確認して終了。再度停電して工事屋さんが低圧側の工事にまた数日はかかります。

あとは低圧側の工事が完了すれば、次の私の仕事は負荷の試験の確認があります。メインは132KW×4機のポンプなのでOCRの整定値の計算が実際の負荷電流と合っているか確認をしないと安心できません。
